山西南耀集团昌晋苑焦化有限公司160th干熄焦项目安全验收评价报告
山西南耀集团昌晋苑焦化有限公司160th干熄焦项目安全验收评价报告
2021年11月
2021年11月
项目名称 | 山西南耀集团昌晋苑焦化有限公司160th干熄焦项目 | ||||
项目类别 | 安全验收评价报告 | ||||
项目简介 |
项目名称:山西南耀集团昌晋苑焦化有限公司160th干熄焦项目 项目地址:山西南耀集团昌晋苑焦化有限公司焦化厂预留西南角空地 安全预评价单位:北京安信兴业管理咨询有限公司 设计单位:山东省冶金设计院股份有限公司 安全设施设计专篇编制单位:吉林东北亚国际工程技术集团有限公司 工程施工单位:山西省第三建筑工程公司、山东四化环保节能工程有限公司、中化二建集团有限公司 工程监理单位:深圳市恒浩建工程项目管理有限公司长治分公司 建设单位:山西南耀集团昌晋苑焦化有限公司 建设规模:该项目占地面积约为9905m2;建设1×160t/h干熄焦生产设施、余热锅炉、配电室、控制室等。 |
||||
采用的安全 评价方法 |
安全检查表法、事故树分析法 | ||||
采用的主要 技术手段 |
/ | ||||
评价中发现 的主要问题 |
1、中控室可燃有毒气体报警控制器旁未张贴探头分布图,未标明一氧化碳、氧气、氢气的一、二级报警值。 2、高压、低压配电室窗户无防护网。 3、低压配电室电缆沟内进出通道未封堵;电缆沟孔洞未封堵;PLC机柜室自动化仪表盘柜底部未封堵;二层电缆夹层风机安装处孔洞未封堵。 4、二层电缆夹层未放置填料阻火包;未设置火灾感温感烟探头;垃圾未处理;高压、低压配电室未设置火灾感温感烟探头。 5、引卷扬机护栏处未悬挂安全警示标志;5层电梯出口处缺少警示标志;电梯设备间出口楼梯护栏处未设置安全警示标志;振动给料器周边未设置安全警示标志。 6、电梯设备间无应急灯;高压配电室、低压配电室无应急灯。 7、装入装置下灰口未设置防护栏杆。 8、空气储罐底部排水阀前管线未做保温。 9、干熄焦排出装置的振动给料器及旋转密封阀周围、空压站未设置一氧化碳和氧气浓度的检测、声光报警装置。 10、空压站外氮气管线堵头设置不规范。 |
||||
提出的对策 措施建议 |
安全管理对策措施及建议 1、加强干熄炉水封管理,加强巡检,出现异常,及时汇报并处理。 2、加强钢丝绳管理,建立钢丝绳检查、断股、更换制度,并严格执行相关规定。 3、干熄焦项目目前为双回路供电,逐步实现干熄焦双重电源供电,以保证干熄焦正常运行。 4、避免干熄焦项目试生产及正常运行时现场放置有乙炔、氧气气瓶。 5、电工、焊工、司炉工等特种作业人员必须持证上岗,资格证到期应及时到相关部门参加换证培训,并按规定参加复训。 6、蒸汽管道、煤气管道等按规定涂刷识别色、识别符号,并标明介质名称及流向。 7、定期进行安全设施检查、维护和更新,检修时拆除的安全设施,检修完毕必须立即复原,严禁随意拆除、弃用、挪用。 8、不断完善的工艺技术及安全操作规程,制定停电、停水等异常工况下的应急安全措施和工艺处置方案。 9、明确组织安全职责,制定符合实际的组织安全生产责任制及岗位安全生产责任制。 10、按规定提取安全生产费用,保证安全生产投入的持续有效实施。 11、定期进行作业场所职业病危害因素检测,并将检测结果向职工进行公示,检测结果不达标时,应查找原因并进行改善。 12、加强检维修作业管理,作业前制定检维修作业方案,落实特殊作业安全管理规定,检修现场按要求设置围栏和警告标志,保证检维修作业安全进行。 13、加强用电安全管理,定期检查电气线路、配电箱、保护管的完好情况,发现问题及时处置。 14、加强厂内机动车辆管理,明确车辆行驶路线及行驶速度,驾驶必须持证驾驶,确保车辆行驶安全。 15、依据《生产经营单位生产安全事故应急预案编制导则》(GB29639-2020),自本标准施行之后重新编制本企业综合应急预案、专项应急预案和现场处置方案。 16、保持汽包、提升系统、横移牵引等系统视频监控系统完好,且清晰可见。 17、及时完善、更新特种设备及其安全附件台账;对压力表、安全阀、气体报警探测器等安全安全技术对策措施及建议 1、未设置室内、室外消防给水管道、消火栓。目前采取的临时措施为干熄炉区域、地下通廊区域设置临时消防水带、增加灭火器等措施作为消防应急。 2、在干熄焦地下部分气体探头报警上限时设置与风机联锁。目前轴流风机常开。 3、在高低压配电室、输焦通廊、控制室、PLC室、电缆夹层等应设置火灾自动报警装置。火灾自动报警系统由火灾报警控制器、探测器、手动报警按钮、声光报警器等组成,火灾报警控制器设在干熄焦主控室。 4、在高低压配电室、输焦通廊、各控制室安装智能光电感烟探测器、感温探测器、线型感温探测器等;在各防火分区设有一定数量的手动报警按钮和声光报警器。在每一个防火分区设置手动报警按钮。 5、本区域的火灾自动报警控制器预留接入上级火灾自动报警监控总机的接口。 6、火灾自动报警设备由自动化UPS电源供电,同时配备控制器自带的直流备用电源,保证供电可靠性。 7、消防系统所涉及的消防用电设备应采用专用的供电回路,当生产、生活用电被切断时,应仍能保证消防用电,其配电设备应有明显标志。 8、Z101转运站设置轴流风机。 9、主给水旁路、连续排污电动阀门应在主控室设开度指示。 10、涉及干熄焦项目的关键阀门(电动),应设置UPS或EPS应急电源,确保在停电后,关键阀门可以正常动作,保证系统安全停车。 11、全面停电时,自动控制系统设计程序应保证循环风机入口、出口氮气充入电磁阀自动打开,向循环气体系统内充入氮气;炉顶放散阀自动打开放散;导入空气流量调节阀自动关闭。当干熄焦系统各调节阀、电磁阀和放散阀未按程序动作时,应手动操作。 12、干熄炉底部排焦第一条运焦带式输送机设置自动熄红焦装置的联锁值与耐热胶带(200℃)相匹配。 13、循环风机入口侧循环气体管路上设置粉尘在线检测装置。 14、可燃二级报警信号、可燃气体和有毒气体检测报警系统报警控制单元的故障信号应送至消防控制室。 15、干熄焦上部集尘管道和下部集尘管道应独立接入烟尘冷却分离阻火装置。 16、干熄焦主框架装入装置平台、焦罐盖落座平台,应设置事故熄红焦用消火栓。 17、旋转焦罐应设置旋转双重定位装置。 18、装入装置可移动区域应设置安全栏杆。 19、炉顶水封槽系统可设事故水箱,其加压泵应设置备用电源。 20、循环风机应与仪表用净化压缩空气(氮气)压力联锁。 21、干熄焦提升机构制动器应具备制动间隙自动补偿和自动补偿失效报警功能。 22、消防系统应按照安全设施设计及时落实。设备进行经常性的维护、保养,并定期检测,保证正常运转。 |
||||
安全评价结论 | 山西南耀集团昌晋苑焦化有限公司160t/h干熄焦项目的安全设施基本符合国家现行有关安全生产法律、法规和部门规章及标准规范的规定,待消防系统按照安全设施设计落实后,具备安全验收条件。 | ||||
评价报告 提交时间 |
2021年8月23日 | ||||
参 加 人 员 简 况 | |||||
承担的工作 | 姓名 | 资格证书编号 | 专业 | 职称 | 备注 |
项目组长 | 任迎春 | 1800000000200140 | 化工工艺 | 安全评价师 | |
技术负责人 | 张来庆 | S011041000110191000876 | 化工工艺 | 安全评价师 | |
过程控制负责人 | 魏日中 | 0800000000207057 | 冶金 | 安全评价师 | |
报告审核人 | 谭向春 | S011041000110192002490 | 机电工程 | 安全评价师 | |
报告编制人 | 任迎春 | 1800000000200140 | 化工工艺 | 安全评价师 | |
到现场开展安全评价工作人员 | 宋晋峰 | 1100000000302649 | 自动化 | 安全评价师 | |
朱淑兰 | 1200000000200504 | 机制工艺及设备 | 安全评价师 | ||
张春艳 | 0800000000306112 | 化工机械 | 安全评价师 | ||
王林娟 | 1500000000301591 | 安全工程 | 安全评价师 | ||
郭慧斐 | 1500000000302483 | 土木工程 | 安全评价师 | ||

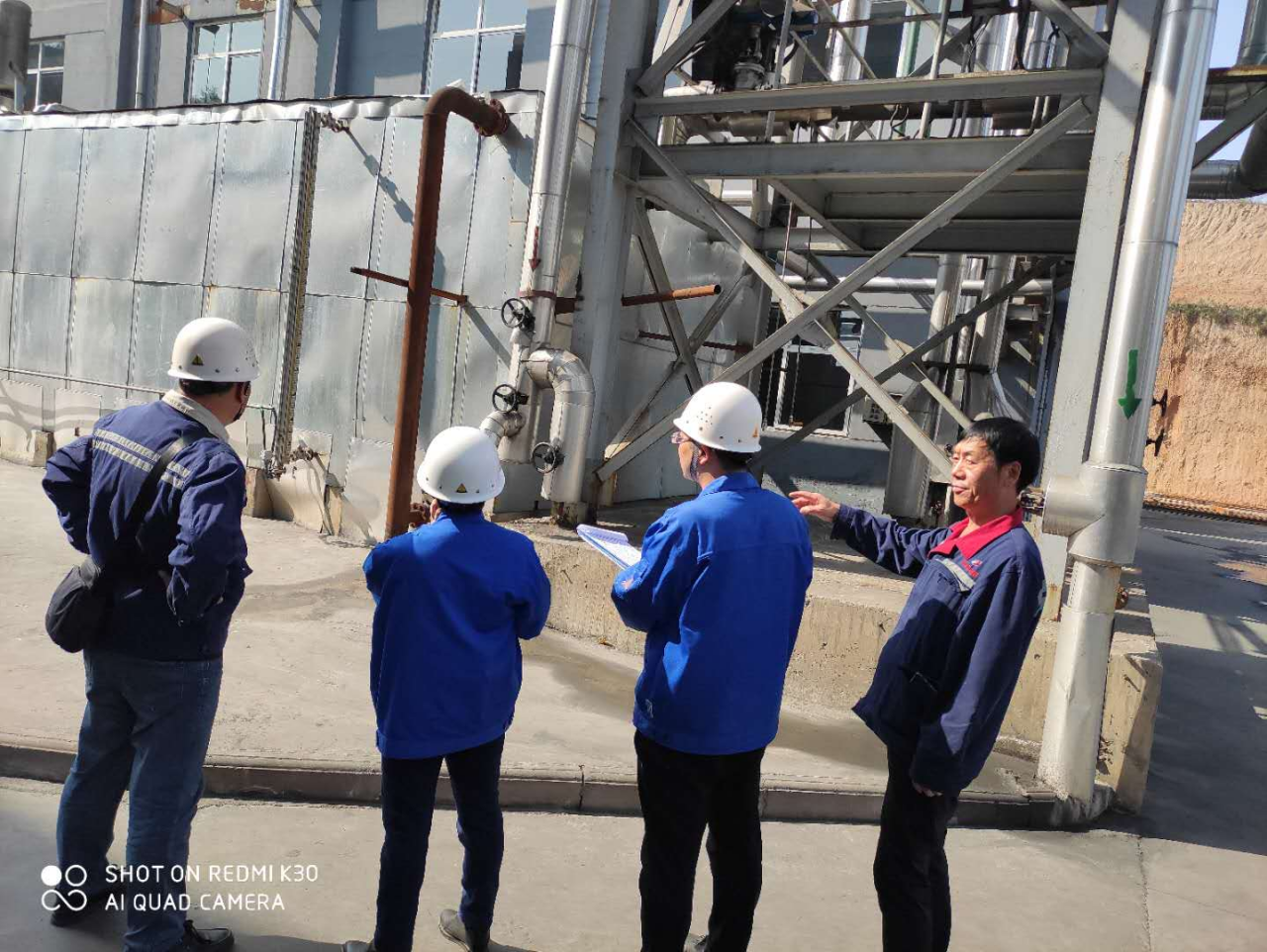

现场工作照片:![]() |
